Thi công sàn nhựa hèm khóa đúng kỹ thuật: quy trình 7 bước và cách nghiệm thu tại nhà
Thi công sàn nhựa hèm khóa gồm 7 bước: kiểm tra và xử lý nền, cho tấm thích nghi, trải lớp lót, ghép hèm theo hàng so le, cắt quanh vật cản, lắp phào nẹp và nghiệm thu. Bài viết giải thích vì sao từng bước quan trọng, các thông số cần đối chiếu và cách chủ nhà tự kiểm tra thợ ngay tại công trình.

Phần lớn sự cố như phồng, hở mạch, kêu lục cục đến từ khâu thi công và xử lý nền, ít khi do bản thân tấm sàn. Nắm được quy trình giúp anh chị biết thợ đang làm đúng hay bỏ bước, kể cả khi không trực tiếp cầm dụng cụ.
1. Thi công sàn nhựa hèm khóa là gì, vì sao lỗi thường đến từ khâu lắp?
Sàn nhựa hèm khóa được lắp theo kiểu sàn nổi: các tấm khóa vào nhau bằng hèm âm dương, nằm trên lớp lót và không dán keo xuống nền. Vì không bám vào nền, chất lượng mặt sàn phụ thuộc vào ba yếu tố thi công.
- Nền phẳng và khô: sàn nổi “copy” lại mặt nền. Chỗ lõm làm tấm võng xuống khi bước lên, lâu ngày hèm bị bẻ và hở mạch. Nền ẩm khiến hơi nước đọng dưới tấm, gây ẩm mốc và có thể làm sàn kênh.
- Khe giãn nở quanh chu vi: tấm sàn co giãn nhẹ theo nhiệt độ. Nếu bị ép sát tường, cột hoặc bị vít chết một điểm, cả mặt sàn không còn chỗ dịch chuyển nên đội lên.
- Hèm khớp đúng góc và đúng lực: hèm là bộ phận chịu lực liên kết. Hèm mẻ, dính bụi hoặc gõ quá mạnh sẽ khớp không hết, mối nối yếu từ ngày đầu.
Nếu anh chị chưa rõ cấu tạo từng lớp của tấm sàn, có thể đọc trước bài sàn nhựa hèm khóa là gì và cấu tạo ra sao. Phần dưới đây tập trung vào kỹ thuật lắp đặt.
2. Chuẩn bị trước khi thi công: nền, vật tư và dụng cụ
Khâu chuẩn bị quyết định phần lớn độ bền của sàn nhựa hèm khóa, đặc biệt là đánh giá nền và độ ẩm. Thợ có kinh nghiệm thường dành thời gian khảo sát nền trước khi báo giá.
Kiểm tra nền theo từng loại hiện trạng
Mỗi loại nền có điểm cần xử lý riêng. Bảng sau giúp anh chị đối chiếu khi thợ khảo sát.
| Loại nền | Điểm cần kiểm tra | Cách xử lý thường dùng |
| Nền gạch men cũ | Viên gạch lỏng, bộp; chênh cốt giữa các viên; mạch gạch sâu | Gõ thử tìm viên bộp, gắn lại; mài chỗ chênh; trám mạch sâu. Thường không cần đập nền |
| Nền bê tông, vữa mới | Độ ẩm còn cao; bề mặt cát, bụi; điểm gồ do vữa thừa | Chờ nền khô đủ thời gian; mài điểm gồ; quét sạch bụi trước khi trải lót |
| Nền lõm, võng diện rộng | Thước dài đặt xuống thấy khe hở rõ dưới thước | Cán vữa tự san phẳng (self-leveling) trước khi lát |
| Tầng trệt, nhà sát đất | Hơi ẩm bốc từ dưới lên, nhất định phải kiểm tra vào mùa nồm | Trải màng cản ẩm dưới lớp lót, xử lý ẩm chân tường nếu có dấu hiệu thấm |
Hướng dẫn chi tiết từng loại nền có trong bài yêu cầu mặt nền khi lát sàn nhựa.
Cách tự kiểm tra độ ẩm nền đơn giản
Anh chị có thể tự thử bằng một miếng nilon khoảng 50 × 50cm. Dán kín bốn cạnh xuống nền bằng băng dính, để qua đêm rồi lật lên.
- Mặt dưới nilon khô, nền không sẫm màu: có thể tiến hành lát.
- Mặt dưới nilon đọng hơi nước hoặc nền sẫm màu: nền còn ẩm, nên chờ thêm hoặc xử lý ẩm trước.
Cách thử này đơn giản nhưng hữu ích với nền vữa mới và nhà tầng trệt. Lát lên nền còn ẩm là nguyên nhân phổ biến khiến sàn có mùi ẩm và mốc mặt dưới sau vài tháng.
Vật tư phụ và dụng cụ cần có
- Vật tư phụ: lớp lót (xốp PE, cao su non hoặc màng cản ẩm tùy sản phẩm), phào chân tường, nẹp kết thúc, nẹp T, ke chèn khe giãn nở.
- Dụng cụ: dao rọc hoặc máy cắt cầm tay, thước dài, ê ke, bút đánh dấu, búa cao su, thanh kê gõ và thanh kéo tấm cuối hàng.
- Dự trù hao hụt: phòng nhiều góc, nhiều cột hoặc lát xương cá sẽ hao hụt nhiều hơn phòng vuông vức. Cách tính có trong bài tính hao hụt sàn nhựa khi thi công.
Cho tấm sàn thích nghi 24–48 giờ
Tấm sàn nên được mở hộp và xếp trong chính căn phòng sẽ lát khoảng 24–48 giờ. Thời gian này giúp tấm cân bằng với nhiệt độ, độ ẩm của phòng. Nếu lấy tấm từ kho lạnh hoặc xe nắng nóng lắp ngay, tấm sẽ co giãn sau khi đã khóa hèm và dễ hở mạch.

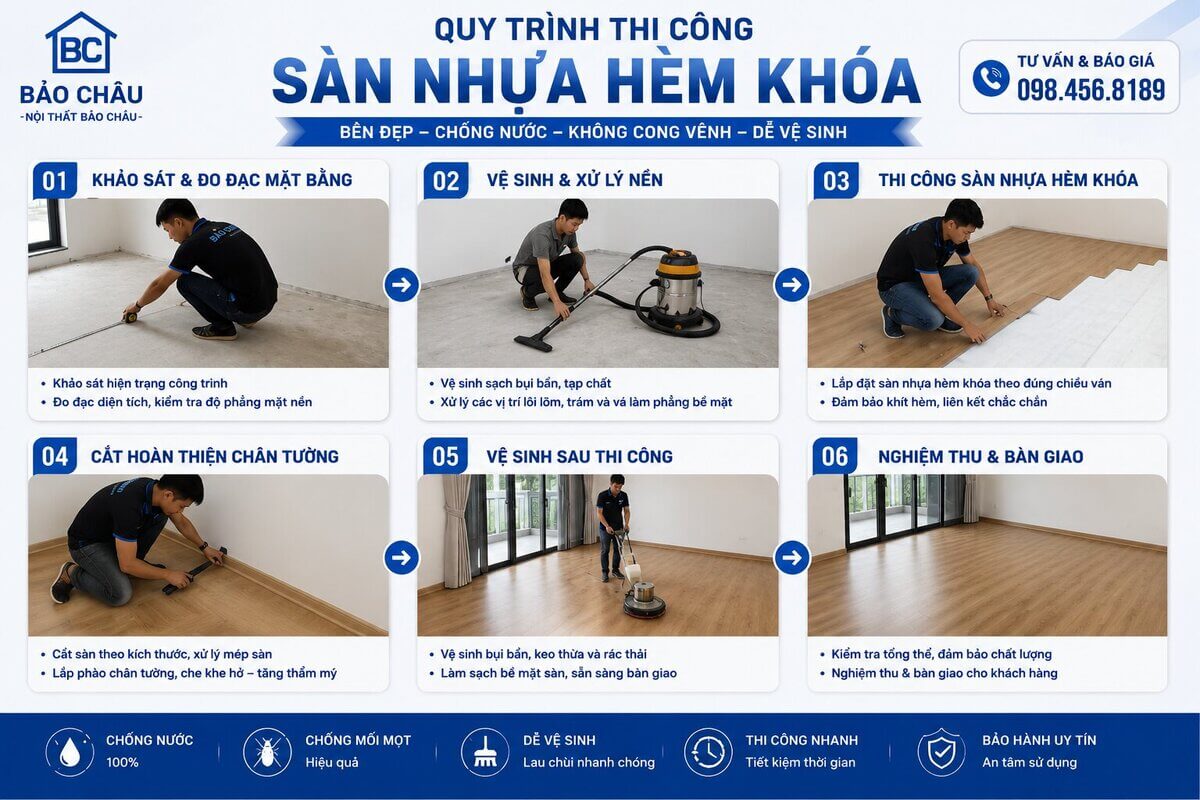

3. Quy trình thi công sàn nhựa hèm khóa 7 bước
Quy trình lắp sàn nhựa hèm khóa chuẩn kỹ thuật gồm 7 bước dưới đây. Anh chị có thể dùng đúng thứ tự này để theo dõi tiến độ và hỏi lại khi thấy công đoạn nào bị bỏ qua.
- Khảo sát và xử lý nền: kiểm tra phẳng, khô, sạch, cứng theo bảng ở mục 2. Đây là bước hay bị làm vội nhưng ảnh hưởng lâu dài.
- Cho tấm thích nghi: xếp tấm trong phòng 24–48 giờ trước khi lắp.
- Trải lớp lót: trải kín mặt nền, các mép lót đặt sát nhau, không chồng mí gây cộm. Chiều trải lót nên vuông góc với chiều lát tấm.
- Chèn ke và lắp hàng đầu tiên: bắt đầu từ bức tường dài và thẳng, chèn ke để chừa khe giãn nở khoảng 8–10mm. Hàng đầu phải thẳng vì mọi hàng sau đều bám theo nó.
- Ghép hèm các hàng tiếp theo, bố trí so le: đưa cạnh dài của tấm vào hèm ở góc nghiêng khoảng 30–45 độ rồi hạ xuống. Đầu nối giữa hai hàng liền kề lệch nhau ít nhất khoảng 20cm, thường theo 1/3 hoặc 1/2 chiều dài tấm.
- Cắt tấm cuối hàng và quanh vật cản: đo, cắt vừa khung cửa, cột, ống nước. Khe giãn nở vẫn phải giữ ở mọi điểm tiếp giáp. Với khung cửa gỗ, thợ thường cắt chân khuôn để luồn tấm sàn vào cho gọn.
- Tháo ke, lắp phào nẹp và nghiệm thu: rút ke, lắp phào che khe. Phào bắt vào tường, không bắt vít xuống sàn. Lau sạch rồi kiểm tra theo checklist ở mục 9.

Vì sao phải nghiêng tấm khi ghép và không gõ thẳng vào hèm?
Hèm âm dương được thiết kế để “móc” vào nhau khi tấm hạ từ góc nghiêng xuống mặt phẳng. Ép ngang hai tấm vào nhau sẽ làm gãy lưỡi hèm. Cốt SPC cứng và hơi giòn, nên khi cần gõ cho khít, thợ đặt thanh kê vào cạnh tấm rồi gõ nhẹ bằng búa cao su. Gõ thẳng búa vào mép hèm dễ làm mẻ, mối nối nhìn vẫn kín nhưng đã yếu và hở dần khi đi lại.
Vì sao đầu nối phải so le?
Nếu các đầu nối nằm thẳng hàng qua nhiều hàng, mặt sàn có một “đường yếu” liên tục. Lực bước chân và lực co giãn dồn vào đường này, dễ làm hở mạch. Bố trí so le giúp lực phân tán đều sang các tấm bên cạnh, đồng thời đường vân nhìn tự nhiên như sàn gỗ thật.
Video: ghép tấm và xử lý góc cửa khi lắp sàn hèm khóa
Các thao tác ghép tấm, kiểm tra mối nối và cắt tấm quanh khung cửa – video của đội thi công Bảo Châu.
4. Bảng thông số kỹ thuật và điểm nghiệm thu
Bảng dưới tổng hợp các mốc thi công sàn nhựa hèm khóa mà Bảo Châu áp dụng, kèm cách chủ nhà tự kiểm tra. Nếu hãng sản xuất của mã sàn anh chị chọn có hướng dẫn riêng, ưu tiên làm theo hướng dẫn của hãng.
| Hạng mục | Mốc tham khảo | Cách chủ nhà kiểm tra |
| Thời gian thích nghi | 24–48 giờ | Hỏi thợ thời điểm tấm được đưa vào phòng |
| Độ ẩm nền | Khô, thử nilon không đọng hơi | Tự thử nilon qua đêm trước ngày lát |
| Lớp lót | Xốp PE hoặc cao su non 1–2mm | Lót phủ kín, mép sát nhau, không chồng mí |
| Khe giãn nở với tường | 8–10mm | Nhìn quanh chu vi trước khi lắp phào |
| Góc ghép hèm | 30–45 độ | Quan sát thợ nghiêng tấm rồi hạ xuống, không ép ngang |
| So le đầu nối | ≥ 20cm (1/3 – 1/2 tấm) | Đầu nối không thẳng hàng qua các hàng liền nhau |
| Phào, nẹp | Bám tường, không vít xuống sàn | Ấn nhẹ mép sàn cạnh phào, sàn không bị kẹp cứng |
5. Khe giãn nở và nẹp T: khi nào cần, đặt ở đâu?
Sàn lắp nổi luôn cần chỗ để giãn nở. Diện tích càng lớn, hình dạng phòng càng phức tạp thì càng phải chú ý khe giãn nở và vị trí nẹp.
Ngoài khe 8–10mm quanh tường, khe cũng cần có quanh chân cột, ống nước, chân khuôn cửa và bậc cầu thang. Khi mặt sàn chạy liền qua nhiều phòng hoặc dài liên tục, thợ nên chia sàn tại ngưỡng cửa bằng nẹp T. Nẹp này để mỗi phòng giãn nở độc lập, tránh tình trạng cả mặt sàn đẩy nhau gây đội ở giữa.
Một lưu ý hay bị bỏ qua là đồ nặng cố định như tủ bếp, đảo bếp, tủ âm tường. Nếu đặt lên sàn rồi bắt vít cố định, chúng “ghim” sàn tại một điểm. Cách làm đúng là kê đồ cố định trực tiếp lên nền rồi lát sàn xung quanh, vẫn chừa khe giãn nở.
6. Lớp lót: khi nào cần xốp, khi nào chỉ cần màng cản ẩm?
Lớp lót giúp đi êm chân, giảm tiếng ồn và hỗ trợ cản ẩm từ nền. Tuy vậy không phải lúc nào lót càng dày càng tốt.
- Tấm không có đế lót liền: trải xốp PE hoặc cao su non mỏng khoảng 1–2mm.
- Tấm đã có đế lót liền (IXPE, EVA): thường chỉ cần màng cản ẩm hoặc lót mỏng theo hướng dẫn hãng. Thêm xốp dày bên dưới làm tấm lún khi bước, hèm bị bẻ và dễ hở.
- Tầng trệt, nền dễ ẩm: nên có màng cản ẩm, các mép màng chồng lên nhau và dán kín.
Lớp lót không thay thế việc làm phẳng nền. Nền gồ ghề rõ rệt vẫn phải mài hoặc cán phẳng trước. Chi tiết từng trường hợp có trong bài sàn nhựa hèm khóa có cần lót xốp không.
7. Thi công sàn nhựa hèm khóa theo từng không gian
Cùng một quy trình cơ bản, nhưng mỗi không gian có điểm cần lưu ý riêng về nền, độ ẩm và mật độ đi lại.
- Phòng khách, phòng ngủ: chú ý độ phẳng và cảm giác êm khi đi. Phòng ngủ tầng trên nên chọn lót có khả năng giảm tiếng bước chân.
- Bếp: sàn SPC kháng nước nên dùng được cho bếp, nhưng cần lau khô ngay khi đổ nước, không để nước đọng lâu ở mạch ghép và chân tủ.
- Tầng trệt, nhà phố sát đất: kiểm tra độ ẩm kỹ, nên có màng cản ẩm. Mùa nồm ở miền Bắc là thời điểm dễ lộ lỗi nền ẩm.
- Nhà vệ sinh: Bảo Châu không lát sàn nhựa tại khu tắm có vòi sen, nơi nước đọng thường xuyên. Khu WC khô hoặc khu ngoài vùng tắm có thể dùng SPC hèm khóa, với điều kiện nền đã chống thấm và mép sàn được xử lý kín.
- Căn hộ cho thuê, cửa hàng, văn phòng: mật độ đi lại cao, nên chọn tấm có lớp chịu mài mòn dày hơn và chia sàn bằng nẹp T ở các lối thông phòng.
Nếu anh chị đang phân vân giữa lắp hèm khóa và dán keo cho từng không gian, bài so sánh sàn nhựa hèm khóa và dán keo có bảng đối chiếu cụ thể.
8. Lỗi thường gặp khi lắp sàn hèm khóa: nguyên nhân và cách tránh
Biết trước các lỗi phổ biến giúp anh chị kiểm soát chất lượng dù tự làm hay giám sát thợ. Nhiều lỗi bị phào che khuất sau khi hoàn thiện, nên cần kiểm tra đúng thời điểm.
| Lỗi | Nguyên nhân thường gặp | Cách tránh |
| Sàn phồng, đội lên giữa phòng | Không chừa khe giãn nở; phào hoặc tủ vít chết xuống sàn; thiếu nẹp T khi sàn chạy qua nhiều phòng | Dùng ke chèn khe 8–10mm; phào bám tường; chia sàn bằng nẹp T ở ngưỡng cửa |
| Hở mạch, hở hèm | Nền lõm; hèm mẻ do gõ mạnh; bụi kẹt trong rãnh hèm; tấm chưa thích nghi | Làm phẳng nền; gõ qua thanh kê; loại tấm hỏng hèm; cho tấm thích nghi 24–48 giờ |
| Kêu lục cục khi đi | Nền gồ hoặc võng cục bộ; lót quá dày; hèm khớp chưa hết | Xử lý điểm nền trước; dùng lót đúng độ dày; kiểm tra mối nối sau mỗi vài hàng |
| Mốc, có mùi ẩm mặt dưới | Lát lên nền vữa mới chưa khô; tầng trệt thiếu màng cản ẩm | Thử nilon trước khi lát; trải màng cản ẩm cho nền sát đất |
| Đường nối thẳng hàng, nhìn kém tự nhiên | Không tính so le khi cắt tấm đầu hàng | Lệch đầu nối ít nhất khoảng 20cm giữa các hàng liền nhau |
Nếu sàn đã lắp và gặp lỗi, anh chị có thể xem cách xử lý trong bài cách xử lý sàn nhựa bị hở hèm khóa và bài sàn nhựa hèm khóa bị kêu, hở hèm.
9. Nghiệm thu sàn nhựa hèm khóa: checklist và câu hỏi nên hỏi thợ
Nghiệm thu nên đi theo trình tự từ nền, mặt sàn đến phụ kiện, thay vì chỉ nhìn tổng thể màu vân. Kiểm tra sớm trong lúc thợ còn làm giúp sửa thuận tiện hơn nhiều so với khi phào đã lắp xong.
Checklist trước khi thợ rời công trình
- Đi chậm khắp phòng, đặc biệt là góc phòng, lối đi và gần cửa: không có điểm lún, kêu hoặc gồ.
- Soi đèn pin chiếu xiên sát mặt sàn: mối nối khít, không có tấm nứt, mẻ hoặc hèm bật.
- Đầu nối giữa các hàng so le, các hàng thẳng theo bức tường chuẩn.
- Trước khi lắp phào: khe giãn nở có quanh toàn bộ chu vi, chân cột, ống nước.
- Sau khi lắp phào: phào che kín khe, sàn cạnh phào vẫn không bị kẹp cứng.
- Nẹp tại cửa và chỗ chuyển sang loại sàn khác che kín mép cắt, không tạo bậc vấp.
Câu hỏi nên hỏi thợ để nghiệm thu có căn cứ
Thay vì hỏi chung “làm xong chưa”, anh chị hỏi theo từng công đoạn. Câu trả lời cụ thể cho thấy thợ có làm đúng quy trình hay không.
- Nền đã được kiểm tra độ ẩm và độ phẳng bằng cách nào?
- Lớp lót dùng loại gì, dày bao nhiêu, có phù hợp với đế của tấm sàn không?
- Khe giãn nở chừa bao nhiêu và được giữ thế nào sau khi lắp phào?
- Các tấm bị mẻ hèm được loại bỏ hay vẫn lắp vào?
- Vị trí nào có nẹp T và vì sao đặt ở đó?
Với công trình nhiều phòng, nên ghi lại vị trí bất thường và yêu cầu kiểm tra trước khi ký nghiệm thu. Đây là cách đánh giá dựa trên tiêu chí cụ thể, thay vì chỉ dựa vào lời cam kết chung.
10. Tự thi công hay nên thuê đội chuyên nghiệp?
Sàn nhựa hèm khóa không cần keo nên có thể tự lắp, nhưng kết quả phụ thuộc nhiều vào tình trạng nền và diện tích.
- Có thể tự làm: phòng nhỏ, vuông vức, nền gạch phẳng và khô, ít vật cản.
- Nên thuê đội: nền cần mài hoặc cán phẳng; nhà tầng trệt dễ ẩm; diện tích lớn chạy qua nhiều phòng; lát xương cá; nhiều khung cửa, cột, cầu thang cần cắt ghép.
Đội chuyên nghiệp có dụng cụ cắt chính xác và kinh nghiệm xử lý nền. Quan trọng hơn, họ chịu trách nhiệm bảo hành phần thi công, trong khi tự lắp sai kỹ thuật thường khó được hãng bảo hành.
11. Chi phí thi công sàn nhựa hèm khóa tại Bảo Châu
Chi phí thi công sàn nhựa hèm khóa gồm tiền vật liệu, công lắp và phụ kiện. Bảng dưới là đơn giá công lắp Bảo Châu đang áp dụng, chưa gồm vật liệu.
| Hạng mục | Đơn giá | Ghi chú |
| Công lắp sàn nhựa hèm khóa SPC – lát thẳng | 30.000đ/m² | Chỉ tính công, chưa gồm vật liệu |
| Công lắp sàn nhựa hèm khóa SPC – lát xương cá | 50.000đ/m² | Cắt ghép nhiều hơn, hao hụt cao hơn lát thẳng |
| Phào chân tường, nẹp | Theo mét dài | Báo giá sau khảo sát |
| Xử lý nền (mài, cán tự san phẳng) | Theo hiện trạng | Chỉ phát sinh khi nền không đạt, báo rõ trước khi làm |
Sàn nhựa hèm khóa Bảo Châu cung cấp được bảo hành 24 tháng. Giá vật liệu theo từng mã có trong bảng giá sàn nhựa hèm khóa. Báo giá luôn tách rõ vật liệu, công và phụ kiện để anh chị dễ so sánh.
12. Công trình thi công sàn nhựa hèm khóa thực tế
Các công trình dưới đây do đội thi công Bảo Châu thực hiện tại Hà Nội, mỗi công trình có bài ghi lại hiện trạng nền và quá trình lắp.
- 80m² sàn nhựa hèm khóa Glotex S473 cho nhà vườn tại Thường Tín, hoàn thiện trong 01 ngày.
- 40m² sàn nhựa hèm khóa cho căn hộ Vinhomes Smart City, lát trên nền cũ, không đục phá, bàn giao trong ngày.
- Sàn nhựa hèm khóa Hobi H804 tại chung cư N04 Hoàng Đạo Thúy, lắp trên nền gạch hiện trạng sau khi kiểm tra từng viên.

13. Bảo dưỡng sau thi công để sàn bền lâu
Lắp xong không phải là hết. Vài thói quen nhỏ giúp sàn nhựa hèm khóa giữ mạch khít và bề mặt đẹp nhiều năm.
- Dán đệm nỉ dưới chân bàn ghế, không kéo lê đồ nặng trên sàn.
- Lau bằng khăn hoặc cây lau đã vắt khô, tránh hóa chất tẩy rửa mạnh.
- Đặt thảm chùi chân ở lối vào để giảm cát sạn mài mòn bề mặt.
- Lau khô ngay khi đổ nước, không để nước đọng lâu ở mạch ghép.
- Không tự ý bắt vít, đóng đinh xuống sàn khi lắp thêm đồ nội thất.
14. Câu hỏi thường gặp về thi công sàn nhựa hèm khóa
Có lát sàn nhựa hèm khóa trực tiếp lên nền gạch cũ được không?
Được, nếu nền gạch chắc, khô và đủ phẳng. Viên gạch bộp cần gắn lại, chỗ chênh cần mài và mạch sâu cần trám trước khi trải lót. Thường không phải đập nền, nên thi công nhanh và ít bụi.
Khe giãn nở giữa sàn và tường cần chừa bao nhiêu?
Bảo Châu chừa khoảng 8–10mm quanh tường, chân cột, ống nước và khuôn cửa. Khe này được phào chân tường che lại, không được bịt kín bằng cách ép tấm sàn sát tường.
Có cần trải xốp lót dưới mọi loại sàn nhựa hèm khóa không?
Không phải loại nào cũng cần xốp. Tấm không có đế lót nên trải xốp PE hoặc cao su non 1–2mm. Tấm đã có đế lót liền thường chỉ cần màng cản ẩm hoặc lót mỏng theo hướng dẫn hãng, vì lót dày làm hèm dễ bị bẻ.
Thi công sàn nhựa hèm khóa mất bao lâu?
Một phòng thông thường thường xong trong ngày nếu nền không phải xử lý. Ví dụ căn hộ 40m² tại Vinhomes Smart City và nhà vườn 80m² tại Thường Tín đều được Bảo Châu hoàn thiện trong 01 ngày.
Công lắp sàn nhựa hèm khóa bao nhiêu tiền 1m²?
Công lắp sàn nhựa hèm khóa SPC tại Bảo Châu là 30.000đ/m² với lát thẳng và 50.000đ/m² với lát xương cá, chưa gồm vật liệu. Phào, nẹp và xử lý nền (nếu cần) báo giá sau khảo sát.
Có lát sàn nhựa hèm khóa trong nhà vệ sinh được không?
Bảo Châu không lát sàn nhựa tại khu tắm có vòi sen hoặc nơi nước đọng thường xuyên. Khu WC khô, khu ngoài vùng tắm có thể dùng SPC hèm khóa nếu nền đã chống thấm và mép sàn được xử lý kín.
Sau khi lắp xong, vệ sinh sàn thế nào?
Lau bằng khăn ẩm hoặc cây lau đã vắt khô, không dùng hóa chất tẩy mạnh. Nếu thấy sàn lún, kêu hoặc hèm bật sau khi lắp, nên báo đơn vị thi công kiểm tra sớm trong thời gian bảo hành.
Sản phẩm sàn nhựa hèm khóa gợi ý
Bảo Châu vừa cung cấp vừa thi công các dòng sàn nhựa hèm khóa và sàn nhựa SPC cốt đá kháng nước, nằm trong nhóm sàn nhựa giả gỗ. Một vài mã thường được chọn: sàn nhựa hèm khóa Glotex 6mm C607, sàn nhựa hèm khóa Ariano 6mm T606, sàn nhựa hèm khóa Wilson 5mm WS562.
Vì sao chọn Nội Thất Bảo Châu
Bảo Châu có gần 10 năm bán và thi công vật liệu hoàn thiện, hơn 2.000 công trình tại Hà Nội và các tỉnh lân cận. Đội thợ khảo sát nền trước khi báo giá, báo tách rõ vật liệu, công và phụ kiện, không phát sinh khi chưa trao đổi với chủ nhà.
✅ Khảo sát, tư vấn và báo giá miễn phí tại Hà Nội
📞 Hotline mua hàng: 098.456.8189
🛠️ Hỗ trợ kỹ thuật: 0968.47.6866
📧 Email: admin@suanhabaochau.com
🌐 Website: suanhabaochau.com
📘 Fanpage: facebook.com/BaoChauFloor
🏠 Showroom 1: 296 Phúc Diễn, phường Xuân Phương, Hà Nội
🏠 Showroom 2: 17 Phùng Hưng, phường Sơn Tây, Hà Nội
🏭 Kho/xưởng tại: Ninh Bình
🕗 Giờ làm việc: 8:00 – 18:00 (Thứ 2 – Chủ nhật)
Nội dung được Nội Thất Bảo Châu tổng hợp và biên tập với sự hỗ trợ của công cụ AI, dựa trên kinh nghiệm bán và thi công thực tế. Cần khảo sát hoặc báo giá thi công, anh chị để lại thông tin qua trang liên hệ hoặc gọi hotline 098.456.8189.
